私たちの「サツエキ」はどう変わる?発表された全貌
JR北海道は2026年5月20日、札幌駅全体のリニューアル計画の概要を公式発表しました。
高架化から35年以上が経過し、設備の老朽化が進んでいることから実施されるもので全体の工事期間は2029年春〜初夏頃(4月〜6月頃)までを予定しています。
北海道新幹線の延伸を見据えた大規模な再開発動向に注目が集まるなか、今回の発表では東西コンコースの新デザインや、大幅に拡大されるエキナカ商業施設の詳細が明らかになりました。
日々サツエキを利用する札幌市民の視点から、このリニューアルがもたらす恩恵と見過ごせない「生活への影響」、そして懸念される工事遅延の背景について精査します。

💡 リニューアルによる市民への3つの恩恵
今回の改修は『サツエキヒトトキ』をコンセプトに掲げ、駅周辺の商業施設との繋がりを重視した空間づくりを目指しています 。なかでも市民生活に直結する注目点は以下の3点です。
1. 通路の役割に応じたコンコースデザインの一新

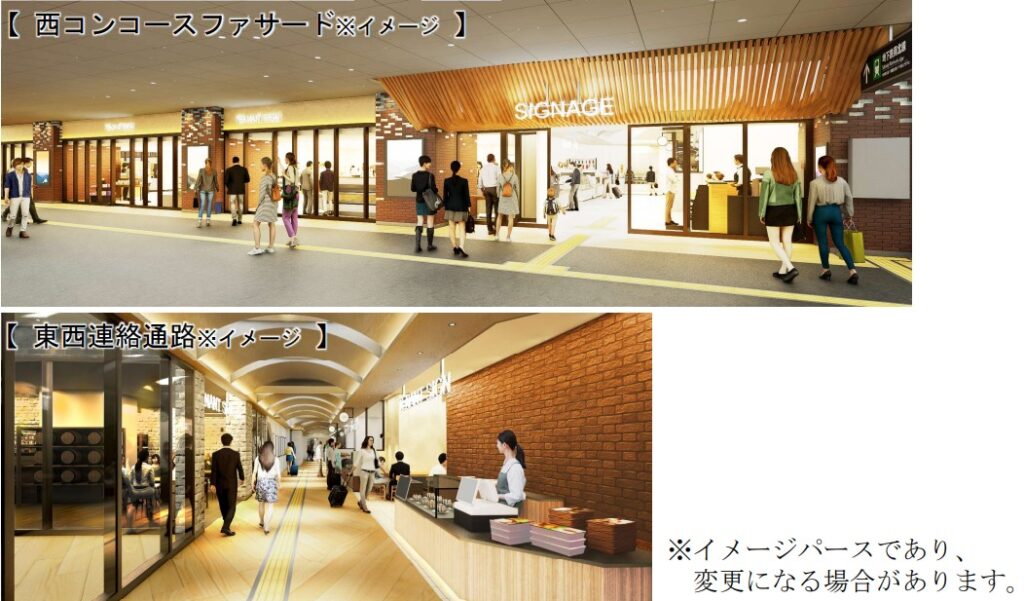

毎日往来する東西のコンコースが、それぞれの動線に合わせたデザインへと全面的に刷新されます。

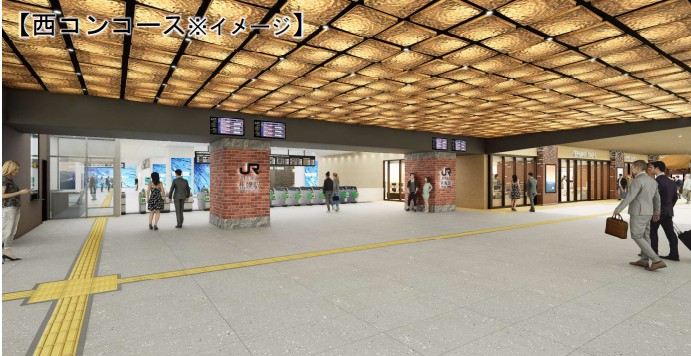

- 西コンコース: 北海道大学や赤れんが庁舎へと続く通路であることから、北海道の歴史や文化を感じられる落ち着いた空間を目指します 。

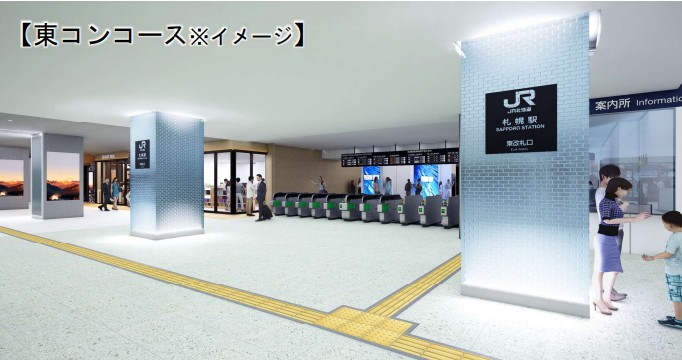

- 東コンコース: 新幹線札幌駅や北5西1・2地区の再開発ビルへと繋がるため、これからの未来を感じさせる先進的な空間へと生まれ変わります 。




2. 冬期の列車待ちを快適にする「待合室」の新設
これまでサツエキの改札内は、冬期になるとホームからの吹き込みなどによる寒さが厳しい空間でした。

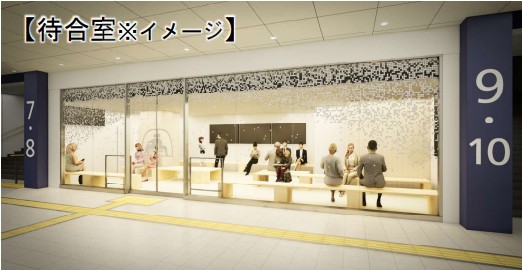

今回のリニューアルでは、従来のオープンな待合スペースを壁で囲われた「待合室」へと改修 。
寒冷な冬でも暖かく快適に列車を待てる環境へと整備されます 。
デザインは北海道らしさを感じさせる「かまくら」をモチーフに採用しており 、今秋(2026年秋)から使用可能となる予定です 。

3. エキナカ商業施設が従来の1.5倍に拡大
駅設備の配置を見直すことで駅南側に新たなスペースを創出し、商業ゾーンの面積を従来の約1,300㎡から約2,000㎡(約1.5倍)へと拡大します 。
店舗数も18店舗から約30店舗へと大幅に増加する計画です 。
観光客向けの定番土産店だけでなく 、地元住民の普段使いを想定したスイーツ店、惣菜店、飲食店、コンビニ、ベーカリーなどの出店が予定されており 、仕事帰りや買い物時の利便性が格段に向上します 。

⚠️ 市民生活への最大の影響:注目すべき「改札外トイレの廃止」
駅構内が洗練される一方で、日々の暮らしに直結する動線においては、利便性の低下をもたらす決定的な変更点が存在します。
生活者として最も注意すべきは、改札外トイレの完全な廃止です 。
JR北海道は、すでに先行してリニューアルが完了している改札内の高機能トイレを利用するよう案内しています。
しかしこれは、切符を持たずに駅構内を移動している際や、改札外での待ち合わせ時、あるいは地下街(アピア)や周辺商業施設との往来時に、実質的に「駆け込めるトイレが一つ減る」ことを意味します。
特に冬期の悪天候時や、混雑する通勤・通学時間帯における不便さは避けられません。
住んでいる人にとっては非常に大きな変更点であり、今後は駅に隣接する周辺商業施設のトイレ位置をこれまで以上にしっかりと把握しておく必要に迫られそうです。
🔗 関連リンク: ちなみに、改札内に新設されたトイレは「JTAトイレ賞」の奨励賞・一般投票賞を受賞した非常にこだわりの強い空間です。
エゾモモンガが隠れた壁紙など、詳しい写真や設計エピソードはこちらのTOTO公式施工事例ページ(PDF)から見ることができます。
🚧 利用時は要注意!2026年秋から始まる「動線の激変スケジュール」
また、リニューアルの完成に至るまでのプロセスにおいても駅の中身が目まぐるしく移動するため、通勤・通学の際には事前の確認が極めて重要になります 。
JRから発表された直近の移転スケジュールは以下の通りです。
| 予定時期 | 対象エリア | 主な変更内容・生活への影響 |
| 2026年9月頃 | 東コンコース | ・有人改札、券売機、改札機が移転 ・「みどりの窓口」が一時的に移転 ・改札内の一部店舗と喫煙室(1か所)が廃止 |
| 2026年10月頃 | 西コンコース | ・待合スペースが新設の「待合室」へ移動 ・券売機、有人改札、改札機が一時的に移転 |
| 2027年3月頃 | 西コンコース | ・有人改札と改札機が、さらに別の場所へと再移転 |
秋以降は「いつも通りの場所に改札や券売機がない」という事態が頻発するため駅を利用する際は構内看板の案内に十分注意する必要があります 。
⏱ 全体スケジュールとどうしても避けられない「新幹線延伸の遅れ」
今後のリニューアルおよび全体的な開発は、以下のタイムラインで進行する予定です 。
- 2026年秋: 改札内の「待合室」が先行して供用開始 。
- 2027年度末: エキナカ商業施設が開業、窓口配置の見直し、および東西連絡通路の供用開始 。
- 2029年度第1四半期頃: 駅全体のリニューアル工事が完了 。
深刻な「人手不足」と難工事がもたらす再開発への影
駅構内の改修自体は2029年に向けて進む見込みですが、この一大プロジェクトの根幹である「北海道新幹線の札幌延伸」については、当初目標だった「2030年度末」の開業が不可能となりました。
国の有識者会議が示した現在の見通しでは、完成・開業は「概ね2038年度末頃」と少なくとも8年以上の延期が確実視されています。
さらに、今後の工事の状況によってはさらに数年単位で遅れる可能性も指摘されており、開業時期はいまだ不透明なままです。
この遅延には、羊蹄トンネルをはじめとする掘削作業で巨大な岩塊の出現や不良地質に直面したという技術的な問題に加え、建設業界全体の深刻な「人手不足」が重くのしかかっています。
特に「2024年問題」に端を発する労働時間規制の強化以降、限られた人員で工期を維持することが物理的に難しくなっており、土木建設の現場ではマンパワーの確保が最大のボトルネックとなっています。
この人手不足と資材高騰の波は駅周辺の再開発にも直撃しています。
2023年に閉館した「エスタ」の解体作業が足踏みを余儀なくされたほか、新幹線駅舎と直結予定である「北5西1・2地区再開発ビル」の開業計画にも大幅な見直しが入ることは確実視されています。
数年単位での開業延期が現実味を帯びるなか、サツエキ周辺が「完全に完成した姿」を見せるのは、当初の想定よりも大幅に遅れる見通しです。

まとめ
高架化から35年を経て、サツエキは今まさに歴史的な過渡期を迎えています 。
改札外トイレの廃止や相次ぐ改札の移転など 、工事が完了する2029年度までは 市民にとってやや不自由な状況が続くことになります。
しかし、2027年末の新商業施設開業や 一足先に今秋登場する高機能な待合室など 生活を豊かにする要素も順次形になっていきます。
背景にある人手不足や新幹線延伸の遅れというマクロな課題を注視しつつ、私たちの街の玄関口がどのように成熟していくのか今後も冷静に見守っていく必要があります
JR北海道のニュースリリースはこちら→札幌駅リニューアル計画の概要について
